Przyłączenie budynku do sieci to jeden z tych kosztów, które potrafią zaskoczyć jeszcze przed startem prac ziemnych. Najkrótsza odpowiedź na pytanie, ile kosztuje przyłącze prądu, brzmi: dla domu jednorodzinnego zwykle od kilkuset do kilku tysięcy złotych, ale finalna kwota zależy od mocy, rodzaju przyłącza, odległości od sieci i lokalnej taryfy operatora. Poniżej rozpisuję to po ludzku: co naprawdę składa się na rachunek, jakie są stawki w 2026 r. i gdzie najłatwiej przepłacić.
Najważniejsze liczby i zasady w skrócie
- W sieci niskiego napięcia koszt zwykle liczy się od mocy przyłączeniowej i rodzaju przyłącza, a nie od metrażu domu.
- W 2026 r. stawki dla nN różnią się między operatorami, a kabel jest wyraźnie droższy niż przyłącze napowietrzne.
- Jeśli przyłącze przekracza 200 m, do rachunku dochodzi dopłata za każdy dodatkowy metr.
- Dla przyłączeń powyżej 1 kV od 30 kwietnia 2026 r. pojawia się opłata za wniosek 1 zł/kW i zaliczka 60 zł/kW.
- Warto od razu dobrze dobrać moc, bo każdy nadmiarowy kilowat zwiększa koszt całej inwestycji.
Od czego zależy rachunek za przyłączenie

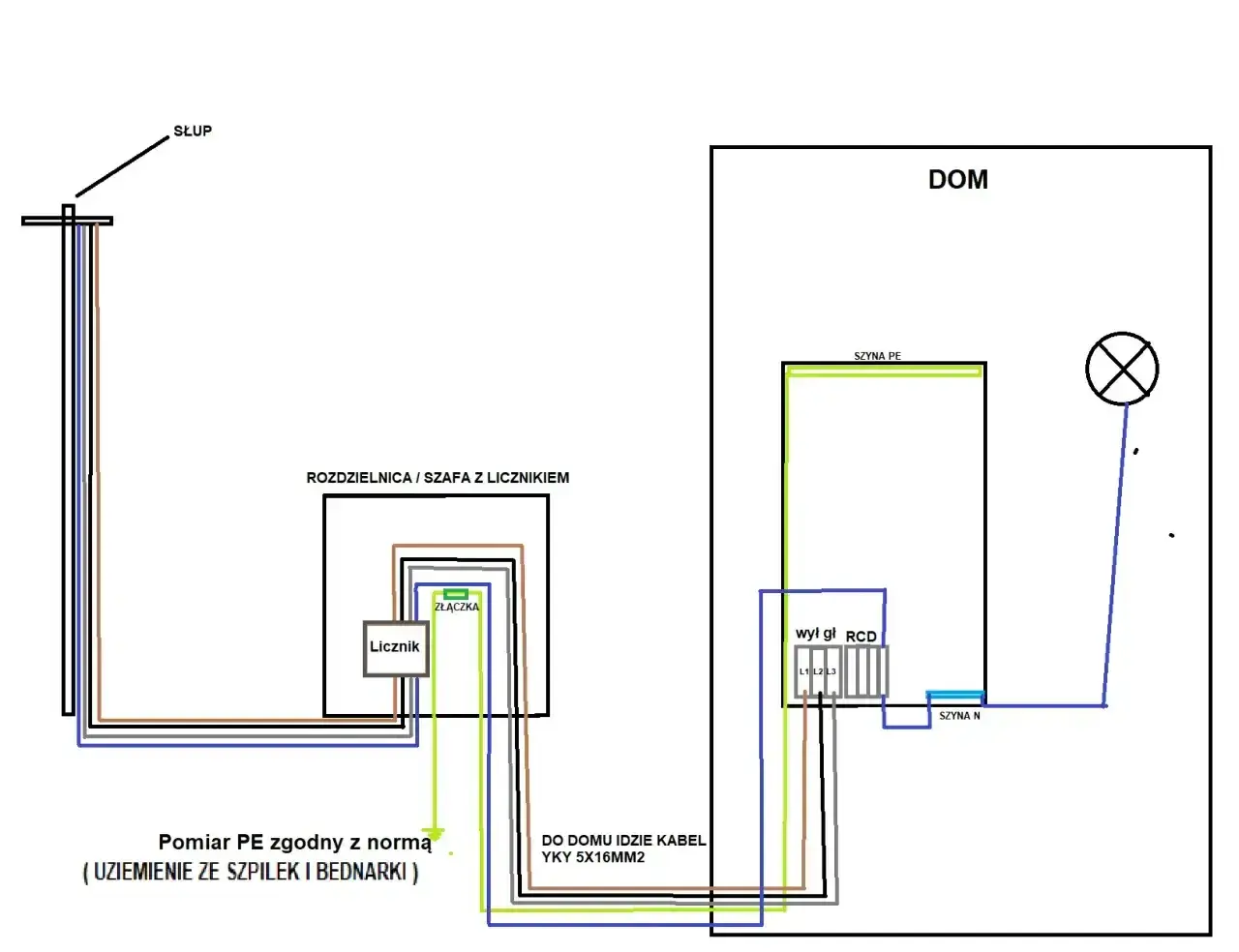

Ja zawsze zaczynam od trzech rzeczy: mocy przyłączeniowej, rodzaju przyłącza i odległości od istniejącej sieci. Moc przyłączeniowa to po prostu liczba kilowatów, które operator ma zagwarantować Twojej nieruchomości, więc im wyższy zapas, tym wyższy koszt. W praktyce to ważniejsze niż sam metraż domu, bo dwa podobne budynki mogą potrzebować zupełnie innej mocy, jeśli jeden ma pompę ciepła, płytę indukcyjną i ładowarkę do auta, a drugi nie.
Drugim filtrem jest napięcie. Dla domu jednorodzinnego najczęściej mówimy o sieci niskiego napięcia, czyli standardowych 230/400 V. Przy większych obiektach wchodzą już sieci średniego i wysokiego napięcia, a wtedy kalkulacja wygląda inaczej, bo zamiast prostego cennika pojawiają się osobne opłaty za wniosek, zaliczki i często rozliczenie według rzeczywistych nakładów. To właśnie dlatego cena przyłącza domu i cena przyłącza hali produkcyjnej nie mają ze sobą wiele wspólnego.
Na koniec zostaje rodzaj przyłącza. Przyłącze napowietrzne jest zwykle tańsze, ale nie zawsze możliwe technicznie albo akceptowalne wizualnie. Przyłącze kablowe bywa droższe, bo wymaga więcej robót ziemnych i osprzętu. Do tego dochodzi długość trasy, bo długi odcinek potrafi podbić budżet bardziej niż sama moc. To właśnie dlatego przy wycenie nie patrzę na jedną liczbę, tylko na cały układ kosztów, który w praktyce robi największą różnicę.

Ile to kosztuje w praktyce w 2026 roku
Żeby nie mówić w próżni, zestawiam dwa duże przykłady z rynku. W taryfie TAURON Dystrybucja na 2026 r. opłata za przyłączenie do sieci niskiego napięcia wynosi 35,43 zł/kW dla przyłącza napowietrznego i 73,63 zł/kW dla kablowego. W PGE Dystrybucja stawki są inne: 15,84 zł/kW dla napowietrznego i 92,02 zł/kW dla kablowego. Do każdej z tych kwot trzeba doliczyć 23% VAT.
| Operator | Przyłącze napowietrzne nN | Przyłącze kablowe nN | Dopłata za każdy metr powyżej 200 m |
|---|---|---|---|
| TAURON Dystrybucja | 35,43 zł/kW netto | 73,63 zł/kW netto | 32,30 zł/m netto lub 43,73 zł/m netto, zależnie od rodzaju przyłącza |
| PGE Dystrybucja | 15,84 zł/kW netto | 92,02 zł/kW netto | 32,30 zł/m netto lub 43,73 zł/m netto, zależnie od rodzaju przyłącza |
Na pierwszy rzut oka widać, że sam rachunek może wyglądać podobnie tylko pozornie. Przy tej samej mocy kablowe przyłącze potrafi kosztować kilkukrotnie więcej niż napowietrzne, a przy długiej działce dochodzi jeszcze osobna dopłata za metry ponad 200. Właśnie ten element często robi największą różnicę, a nie sama stawka za kilowat.
Przykład dla domu z mocą 10 kW
Jeśli przyjmiesz prosty wariant 10 kW, to orientacyjny koszt wygląda tak:
| Wariant | Koszt netto | Koszt brutto |
|---|---|---|
| TAURON, napowietrzne 10 kW | 354,30 zł | 435,79 zł |
| TAURON, kablowe 10 kW | 736,30 zł | 905,65 zł |
| PGE, napowietrzne 10 kW | 158,40 zł | 194,83 zł |
| PGE, kablowe 10 kW | 920,20 zł | 1 132,65 zł |
Jeżeli działka jest oddalona od punktu wpięcia o 30 m ponad limit 200 m, sam dodatkowy odcinek kabla potrafi dołożyć 1 311,90 zł netto, a odcinek napowietrzny 969,00 zł netto. To dobry przykład, bo pokazuje, że przyłącze bywa drogie nie przez samą moc, ale przez odległość i technologię wykonania. Z takim obrazem dużo łatwiej zrozumieć, skąd bierze się finalna wycena, więc teraz przechodzę do samej procedury i momentu, w którym pojawiają się kolejne opłaty.
Jak wygląda procedura i kiedy pojawiają się opłaty dodatkowe
Dla zwykłego przyłącza niskiego napięcia sprawa jest stosunkowo prosta: składasz wniosek, dostajesz warunki przyłączenia, podpisujesz umowę, operator buduje przyłącze, a potem wystawia fakturę. W praktyce nie ma tu opłaty za sam wniosek ani zaliczki na start. To ważne, bo wiele osób zakłada, że każda nowa sieć zaczyna się od przedpłaty, a to nie jest prawda dla standardowych przyłączy domowych.
| Poziom przyłączenia | Co płacisz na starcie | Co może dojść później |
|---|---|---|
| nN do 1 kV | Brak opłaty za wniosek i brak zaliczki | Opłata za przyłączenie wg taryfy, czasem własne prace po stronie inwestora |
| SN/WN powyżej 1 kV | Opłata za wniosek 1 zł/kW, maks. 100 000 zł | Zaliczka 60 zł/kW, maks. 6 000 000 zł, a przy większych projektach także dodatkowe zabezpieczenie umowy |
Od 30 kwietnia 2026 r. przyłączenia powyżej 1 kV dostały też nową logikę kosztową. W praktyce oznacza to, że zanim operator zacznie pracę nad warunkami przyłączenia, trzeba liczyć się z bezzwrotną opłatą za wniosek, a potem z zaliczką liczona od mocy. Dla przykładu, przy 500 kW sama opłata za wniosek to 500 zł, a zaliczka 30 000 zł. Przy większych projektach to już nie jest detal, tylko realny element finansowania całej inwestycji.
- Najpierw składasz wniosek z mocą, lokalizacją i opisem obiektu.
- Operator sprawdza możliwości sieci i wydaje warunki przyłączenia.
- Podpisujesz umowę i, jeśli to duży obiekt, wpłacasz wymagane kwoty startowe.
- Po wykonaniu prac następuje odbiór i rozliczenie przyłącza.
- Dopiero potem dochodzą etapy związane z umową sprzedaży i rozpoczęciem poboru energii.
Najważniejsza rzecz, którą zwykle podkreślam klientom, jest prosta: sam przelew nie przyspiesza budowy przyłącza. Liczy się komplet dokumentów, zgodność projektu i realne warunki sieciowe. Właśnie dlatego dobrze jest od razu przejść do kosztów, które najczęściej windują budżet, zamiast patrzeć wyłącznie na samą tabelę stawek.
Kiedy koszt rośnie najmocniej i jak go ograniczyć
W praktyce najwięcej kosztują trzy rzeczy: długa trasa przyłącza, kabel zamiast napowietrznego wariantu i zawyżona moc. Ten ostatni błąd widzę szczególnie często. Inwestor zakłada „na wszelki wypadek” 20 albo 25 kW, chociaż realnie potrzebuje 12-15 kW. Efekt jest prosty: płaci więcej od razu, a później często i tak nie wykorzystuje całego zapasu.
- Dobierz moc do realnego profilu zużycia. Jeśli dom ma tylko podstawowe urządzenia, nie ma sensu przepłacać za duży zapas.
- Sprawdź wariant techniczny przed projektowaniem. Zdarza się, że zmiana przebiegu przyłącza o kilka metrów daje zauważalną oszczędność.
- Unikaj zbędnych prac po swojej stronie. Do budżetu trzeba doliczyć WLZ, rozdzielnicę, projekt instalacji, odtworzenie nawierzchni i ewentualne przeróbki na działce.
- Nie zakładaj z automatu kabla, jeśli przepisy i warunki lokalne dopuszczają inny wariant. Kabel jest wygodny, ale zwykle droższy.
- Jeśli budujesz większy obiekt, porównaj koszt nowego przyłącza z rozbudową istniejącego. Czasem modernizacja już działającego punktu poboru wyjdzie taniej niż pełne nowe wpięcie.
Największa pułapka polega na tym, że inwestor liczy tylko opłatę taryfową, a potem odkrywa cały pakiet kosztów dodatkowych. Z mojego punktu widzenia to właśnie ten moment decyduje, czy budżet zamknie się spokojnie, czy zacznie się rozjeżdżać. Właśnie tu najczęściej rozstrzyga się, czy przyłącze będzie prostą formalnością, czy kosztowną przebudową terenu.
Jak to wygląda w domu, na działce, placu budowy i przy fotowoltaice
Dom jednorodzinny
W domu jednorodzinnym zwykle celuje się w sieć niskiego napięcia i moc na poziomie, który pokryje normalne zużycie, ale nie będzie sztucznie zawyżony. Jeśli planujesz pompę ciepła, płytę indukcyjną i ładowanie auta, rozsądnie jest policzyć zapotrzebowanie z zapasem, ale nie robić tego „na ślepo”. Ja najpierw patrzę na sprzęt, który będzie działał równocześnie, a dopiero potem na komfort psychiczny inwestora.
Działka oddalona od sieci
To scenariusz, w którym rachunek rośnie najszybciej. Sama opłata taryfowa może wyglądać niegroźnie, ale gdy przyłącze trzeba prowadzić daleko od istniejącej infrastruktury, do gry wchodzą metry ponad limit i dodatkowe roboty ziemne. Tu szczególnie opłaca się sprawdzić przebieg trasy jeszcze przed rozpoczęciem projektu domu, bo później każdy korekty kosztują więcej.

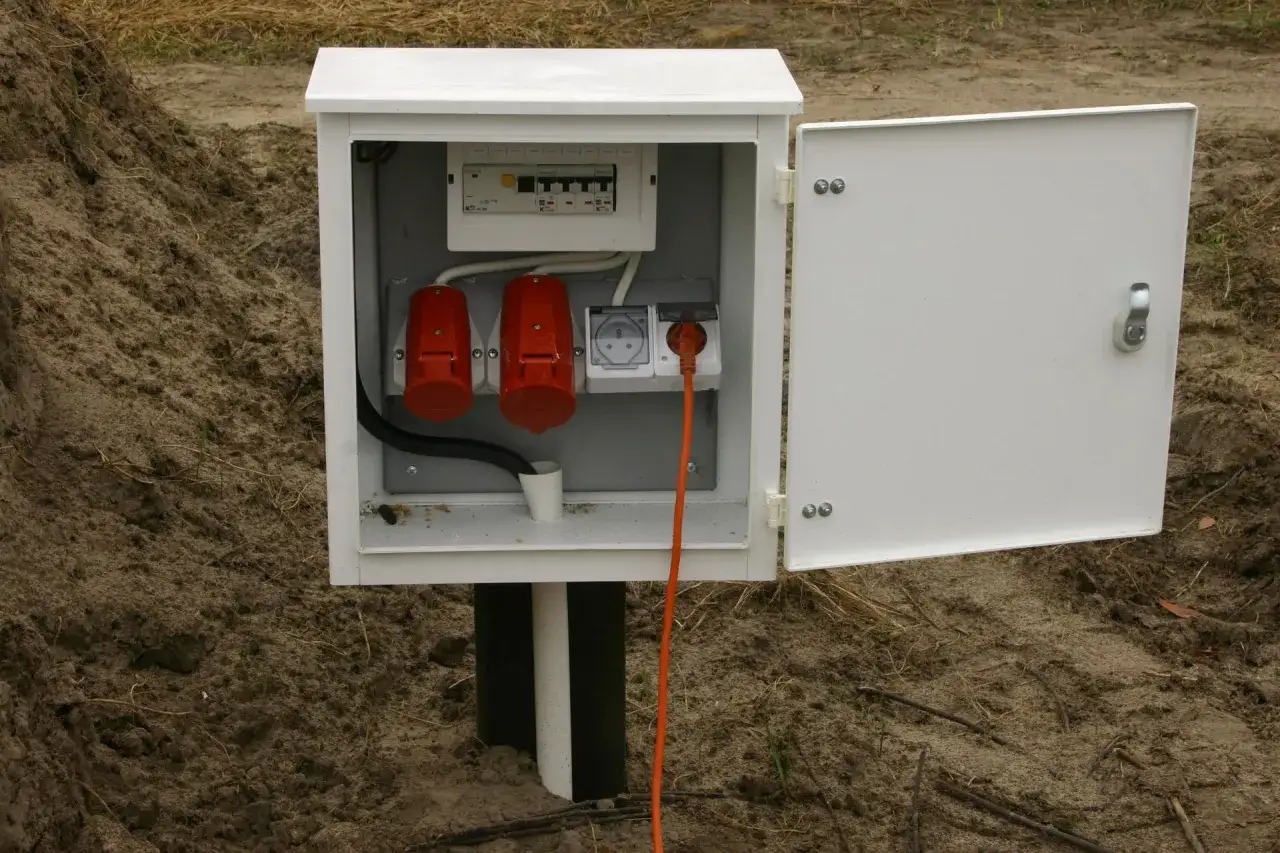

Plac budowy
Przy zasilaniu tymczasowym najczęściej mówimy o rozwiązaniu przejściowym, a nie o docelowym przyłączu. To ważne, bo tymczasowa energia na budowę często kończy się późniejszą przebudową na wariant stały. Jeżeli wiesz, że budowa potrwa długo, lepiej od razu sprawdzić, czy nie lepiej zaprojektować układu w sposób, który da się potem wykorzystać bez dublowania kosztów.
Przeczytaj również: Jak zabudować skrzynkę elektryczną, aby uniknąć nieestetycznego wyglądu?
Fotowoltaika i magazyn energii
Tu pojawia się dobra wiadomość: w taryfie PGE Dystrybucja mikroinstalacja nie ma opłaty za samo przyłączenie. To ważny detal, bo przy fotowoltaice często płacisz głównie za własną instalację, zabezpieczenia i ewentualne prace po stronie elektrycznej budynku, a nie za samą zgodę operatora. Przy większych źródłach, magazynach energii albo rozbudowanych systemach sytuacja jest już inna i koszt trzeba liczyć indywidualnie, bo wchodzą inne zasady rozliczania.
Jeśli miałbym wskazać jedną rzecz, która najczęściej robi różnicę, powiedziałbym: nie zaczynaj od pytania o cenę za metr albo za kilowat, tylko od pytania, jaki wariant przyłączenia naprawdę ma sens dla Twojej działki i Twojego zużycia. Dopiero wtedy budżet staje się przewidywalny, a nie przypadkowy.
Zanim złożysz wniosek, policz trzy rzeczy
Ja przed złożeniem wniosku sprawdzam zawsze trzy liczby: moc, długość trasy i rodzaj przyłącza. To wystarcza, żeby bardzo szybko ocenić, czy mówimy o kilku setkach złotych, czy o kwocie, która zaczyna być odczuwalna w całym budżecie inwestycji. Reszta to już doprecyzowanie techniczne, ale bez tych trzech punktów łatwo wejść w projekt z fałszywymi założeniami.
- Policz realną moc, a nie moc „na wszelki wypadek”.
- Sprawdź, czy trasa przyłącza nie przekracza 200 m, bo wtedy pojawia się dopłata za każdy dodatkowy metr.
- Ustal, czy wariant kablowy jest konieczny, czy tylko wygodniejszy wizualnie.
- Dodaj do budżetu koszty po swojej stronie, czyli projekt, instalację wewnętrzną, WLZ, rozdzielnicę i ewentualne odtworzenie terenu.
W praktyce to właśnie te liczby decydują, czy cała inwestycja będzie przewidywalna. Jeśli planujesz dom z pompą ciepła albo fotowoltaiką, lepiej policzyć to wcześniej niż poprawiać projekt po fakcie, bo przyłącze prądu najtaniej wychodzi wtedy, kiedy jest dobrze zaplanowane od początku.
