Podłączenie energii do niezabudowanej działki da się przeprowadzić, ale cały proces wygląda inaczej niż w gotowym domu. Najpierw trzeba ustalić, czy chodzi o zasilanie docelowe pod przyszłą zabudowę, czy o prąd budowlany, a potem przygotować właściwy wniosek, mapę i tytuł prawny do gruntu. W praktyce właśnie od tego zależy, czy sprawa zamknie się w kilku tygodniach, czy utknie na poprawkach i doprecyzowaniach.
Najważniejsze decyzje i liczby, które ustawiają cały proces
- Dla zwykłej działki bez domu najczęściej wybiera się przyłącze docelowe albo zasilanie placu budowy jako rozwiązanie tymczasowe.
- Przy niskim napięciu operator ma ustawowy termin na wydanie warunków przyłączenia: 21 dni dla V i VI grupy oraz 30 dni dla IV grupy.
- Warunki przyłączenia do sieci elektroenergetycznej są co do zasady ważne 1 rok, a projekt umowy zwykle 60 dni.
- Jeśli wniosek ma braki, operator zwykle daje 14 dni na ich uzupełnienie i w tym czasie bieg terminu się zatrzymuje.
- W 2026 r. dla niskiego napięcia opłaty zależą od taryfy operatora; przykładowo TAURON Dystrybucja podaje stawki 35,43 zł/kW dla przyłącza napowietrznego i 73,63 zł/kW dla kablowego netto.
- Jeśli planujesz też fotowoltaikę, pompę ciepła albo ładowarkę, moc przyłączeniową warto dobrać z zapasem, ale bez sztucznego zawyżania.
Co można zrobić z działką, na której nie ma jeszcze budynku
Na pustej działce nie chodzi wyłącznie o „dociągnięcie kabla”. Z punktu widzenia sieci dystrybucyjnej to jest decyzja o rodzaju przyłącza, mocy przyłączeniowej i miejscu przyłączenia. Ja zawsze rozdzielam trzy scenariusze: zasilanie pod przyszły dom, zasilanie budowy oraz większe przyłącze dla obiektu użytkowego lub instalacji o podwyższonym poborze.
Jeśli planujesz dom, najbardziej sensowne jest zwykle przyłącze docelowe. Wtedy operator projektuje rozwiązanie, które ma zostać z tobą na lata, a nie tylko na czas budowy. Gdy budowa ma ruszyć szybko, a docelowy budynek jeszcze nie istnieje, praktyczne bywa zasilanie tymczasowe placu budowy, bo pozwala uruchomić sprzęt, zaplecze i ekipy bez czekania na finalny etap inwestycji.
W tle jest jeszcze temat rozdziału energii: najpierw uzyskujesz dostęp do sieci dystrybucyjnej, a dopiero potem podpisujesz umowę sprzedaży energii z wybranym sprzedawcą. To ważne, bo wiele osób miesza te dwa etapy i szuka „umowy na prąd”, kiedy tak naprawdę blokadą jest jeszcze samo przyłączenie. To rozróżnienie decyduje o kolejnych krokach, więc od niego zaczyna się cały proces.

Jak wygląda procedura krok po kroku
Jeżeli miałbym opisać cały proces najkrócej, wygląda on tak:
- Ustalasz właściwego operatora sieci dla lokalizacji działki.
- Sprawdzasz, czy chcesz przyłącze docelowe, czy tylko zasilanie tymczasowe.
- Składasz wniosek o określenie warunków przyłączenia.
- Czekasz na warunki i projekt umowy.
- Podpisujesz umowę i wnosisz wymagane opłaty.

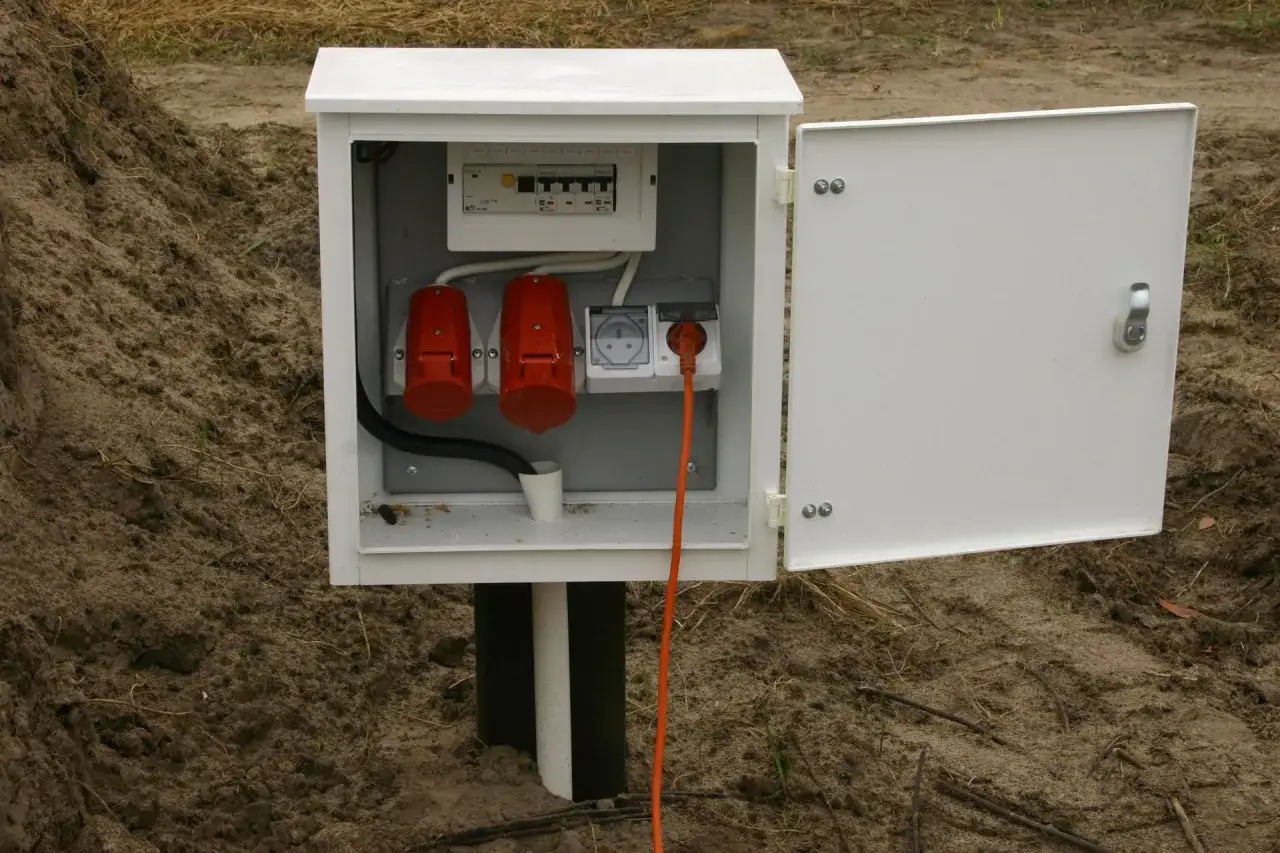

- Operator wykonuje swoją część prac, a po odbiorze montowany jest układ pomiarowy, czyli po prostu licznik z osprzętem rozliczeniowym.
Na tym etapie najważniejsze jest jedno: kompletny wniosek. Jeśli dokument jest niepełny, operator wzywa do uzupełnienia braków, a czas na wydanie warunków się zatrzymuje. To właśnie tutaj najczęściej uciekają tygodnie. W praktyce nie przegrywa ten, kto ma trudniejszą działkę, tylko ten, kto składa papier „na skróty”.
Ważny detal: dla przyłącza niskiego napięcia terminy są krótsze niż dla większych obiektów. Ustawowo mowa o 21 lub 30 dniach w zależności od grupy przyłączeniowej, a przy wyższych napięciach terminy wydłużają się nawet do 60, 120 lub 150 dni. Warto też pamiętać, że warunki przyłączenia są ważne co do zasady rok, więc nie warto odkładać podpisu umowy na później. Zanim jednak dojdziesz do etapu podpisu, trzeba dobrze przygotować dokumenty.
Jakie dokumenty i dane są naprawdę potrzebne
Wniosek przyłączeniowy nie jest skomplikowany, ale musi być precyzyjny. Najważniejsze są dane, które pozwalają operatorowi ocenić, gdzie i jak ma powstać przyłącze. Z mojego doświadczenia wynika, że przy pustej działce największe problemy powodują nie brak jednego podpisu, tylko niejasny plan sytuacyjny albo nieprecyzyjnie wpisana moc.
| Co przygotować | Po co to jest | Najczęstszy błąd |
|---|---|---|
| Dokument potwierdzający tytuł prawny do nieruchomości | Potwierdza, że możesz występować o przyłączenie jako właściciel lub osoba uprawniona | Brak zgodności danych między dokumentem a wnioskiem |
| Plan zabudowy albo szkic sytuacyjny na aktualnej mapie | Pokazuje położenie działki względem sieci i sąsiednich obiektów | Stary szkic bez aktualnej mapy albo bez czytelnych odległości |
| Dane o planowanej mocy przyłączeniowej | Pozwalają dobrać zabezpieczenia, kabel i układ pomiarowy | Zbyt niska moc „na teraz”, mimo że za rok ma dojść pompa ciepła lub fotowoltaika |
| Pełnomocnictwo, jeśli działa za ciebie inna osoba | Umożliwia formalne prowadzenie sprawy przez projektanta, geodetę lub instalatora | Pełnomocnictwo bez podpisu albo bez zakresu sprawy |
Jeśli chcesz uniknąć kolejnych wezwań, opisz też sposób korzystania z energii. Inaczej dobiera się moc dla działki rekreacyjnej z jedną altaną, inaczej dla parceli pod dom jednorodzinny, a jeszcze inaczej dla miejsca, gdzie stanie warsztat, magazyn albo zaplecze budowy. URE przypomina, że przy sporze o treść umowy o przyłączenie można zwrócić się o rozstrzygnięcie, ale lepiej nie doprowadzać do sporu przez niedbały wniosek. To prowadzi wprost do kosztów, bo przy przyłączeniu pieniądze zależą właśnie od tego, co wpiszesz we wniosku.
Ile to kosztuje i ile czeka się w 2026 roku
Najkrótsza odpowiedź brzmi: to zależy od napięcia, mocy, rodzaju przyłącza i długości odcinka do wybudowania. Dla zwykłej działki pod dom najczęściej mówimy o przyłączu niskiego napięcia, a tam opłata za złożenie wniosku nie jest pobierana. Inaczej wygląda to przy większych projektach, gdzie od 30 kwietnia 2026 r. wchodzą nowe zasady dla sieci powyżej 1 kV, w tym opłata za wniosek 1 zł za każdy kW mocy przyłączeniowej, maksymalnie 100 000 zł, oraz zaliczka 60 zł za każdy kW, maksymalnie 6 000 000 zł.
Żeby dać ci punkt odniesienia, poniżej pokazuję przykład z 2026 r. z taryfy jednego z dużych operatorów. To nie jest uniwersalna stawka dla całej Polski, ale dobrze pokazuje rząd wielkości:
| Parametr | Przykład z 2026 roku | Co z tego wynika |
|---|---|---|
| Termin dla niskiego napięcia | 21 dni dla V i VI grupy, 30 dni dla IV grupy | Przy kompletnym wniosku decyzja powinna przyjść szybko |
| Przyłącze napowietrzne nN | 35,43 zł/kW netto | Tańsze od kabla, ale nie zawsze możliwe technicznie |
| Przyłącze kablowe nN | 73,63 zł/kW netto | Droższe, zwykle bardziej estetyczne i częściej wybierane przy zabudowie mieszkaniowej |
| Przyłącze tymczasowe do istniejącej sieci | 10,30 zł/kW netto | Rozwiązanie sensowne na czas budowy lub robót przygotowawczych |
| Dodatkowy odcinek ponad 200 m | 32,30 zł/m netto za napowietrzne i 43,73 zł/m netto za kablowe | Im dalej do sieci, tym mocniej rośnie koszt całej inwestycji |
Do tego dochodzi VAT 23%, a w praktyce jeszcze koszty po stronie inwestora, których ludzie często nie liczą na starcie: mapa, geodeta, ewentualny projekt, uzgodnienia z drogą, przepusty, odtworzenie nawierzchni albo służebność, jeśli kabel ma iść przez cudzy teren. Tu najłatwiej się pomylić, bo sama opłata przyłączeniowa bywa tylko częścią rachunku.
Jeśli chodzi o czas, wniosek kompletny naprawdę ma znaczenie. Kiedy brakuje dokumentu albo nie zgadza się moc, wszystko się wydłuża. W praktyce lepiej raz policzyć zapotrzebowanie i wybrać rozsądny wariant niż później składać wniosek o zwiększenie mocy, bo to znowu uruchamia osobną procedurę. To z kolei prowadzi do pytania, które na działkach bez domu pojawia się niemal zawsze: czy robić przyłącze docelowe, czy tylko tymczasowe.
Przyłącze docelowe czy zasilanie placu budowy
Tu nie ma jednej odpowiedzi, ale jest prosta logika. Jeśli budynek powstanie w najbliższym czasie i ma zostać na działce na lata, zwykle lepiej myśleć o przyłączu docelowym. Jeśli natomiast potrzebujesz energii tylko po to, żeby ruszyć z budową, rozsądne bywa zasilanie tymczasowe.
| Opcja | Kiedy ma sens | Plusy | Ograniczenia |
|---|---|---|---|
| Przyłącze docelowe | Gdy działka ma być przygotowana pod dom lub stały obiekt | Jedno rozwiązanie na lata, łatwiejsze planowanie instalacji wewnętrznej | Trzeba od razu dobrze dobrać moc i lokalizację przyłącza |
| Zasilanie placu budowy | Gdy celem jest szybkie uruchomienie prac | Szybszy start inwestycji, mniej czekania na finalny budynek | To rozwiązanie przejściowe, więc później i tak możesz wrócić do przyłącza docelowego |
| Większa moc pod obiekt użytkowy | Gdy działka ma służyć pod warsztat, magazyn, ładowarki lub OZE | Większy zapas pod przyszłe urządzenia | Wyższe koszty i większe wymagania formalne |
Ja w takich przypadkach patrzę nie tylko na obecne potrzeby, ale też na to, co pojawi się za rok lub dwa. Działka, która dziś ma tylko kontener budowlany, jutro może mieć pompę ciepła, rekuperację, fotowoltaikę i ładowarkę do auta. Jeśli zignorujesz ten etap i zamówisz zbyt małą moc, później dopłacisz za zwiększenie przyłącza, czyli de facto przejdziesz przez część procedury drugi raz. To nie zawsze jest katastrofa, ale prawie nigdy nie jest wygodne.
Właśnie dlatego warto już na początku ustalić, czy kabel ma zasilać tylko budowę, czy ma zostać elementem docelowej infrastruktury. Jeżeli sieć jest daleko albo operator widzi problem techniczny, temat robi się bardziej złożony.
Gdy sieć jest daleko albo operator odmawia
Najtrudniejsze przypadki to nie te z dużą mocą, tylko te, w których najbliższa sieć jest zbyt daleko, a rozbudowa wymaga dodatkowych nakładów. Wtedy rosną koszt, czas i liczba uzgodnień. Operator może wskazać, jakie prace są potrzebne do przyłączenia, a na żądanie podać także koszt takich działań. Jeśli dojdzie do odmowy przyłączenia albo sporu o warunki umowy, sprawa nie jest jeszcze zamknięta.
W praktyce masz wtedy trzy ścieżki: zmienić parametry wniosku, przesunąć punkt przyłączenia, albo wejść w bardziej rozbudowaną inwestycję sieciową. Czasem wystarczy inna lokalizacja złącza na działce i krótszy odcinek kabla. Czasem trzeba pogodzić się z dłuższym terminem, bo operator musi wykonać fragment sieci od zera. Najgorsze, co można zrobić, to upierać się przy założeniach, które nie mają technicznego sensu, i liczyć na cud na etapie warunków przyłączenia.
Jeżeli treść umowy albo zakres prac budzą wątpliwości, URE wskazuje możliwość rozstrzygnięcia sporu przez Prezesa Urzędu Regulacji Energetyki. To nie jest ścieżka, po którą idzie się z automatu, ale warto wiedzieć, że nie wszystko zależy wyłącznie od dobrej woli operatora. Zanim jednak pojawi się spór, zwykle da się dużo wygrać na etapie planowania. I właśnie tam kończę ten temat, bo tam najłatwiej oszczędzić realne pieniądze.
Jak nie przepłacić za przyłącze, jeśli działka ma służyć także pod przyszłe OZE
Na koniec zostawiam najbardziej praktyczną rzecz: przy działce bez domu trzeba myśleć nie tylko o dzisiejszym zapotrzebowaniu, ale też o tym, co może dojść później. Jeśli w planie jest fotowoltaika, pompa ciepła albo ładowarka samochodowa, moc przyłączeniową warto ustawić z rozsądną rezerwą. Nie za małą, bo wtedy wrócisz do zwiększania mocy. Nie za dużą, bo zapłacisz za potencjał, którego nie wykorzystasz.
- Sprawdź, gdzie dokładnie operator chce widzieć punkt przyłączenia, bo to wpływa na koszt kabla i zakres robót.
- Porównaj wariant napowietrzny i kablowy, ale nie zakładaj z góry, że tańszy będzie możliwy technicznie.
- Jeśli działka jest duża, rozważ ustawienie budynku i złącza tak, żeby nie płacić za długi odcinek ponad 200 metrów.
- Przed złożeniem wniosku policz sumę wszystkich odbiorników, a nie tylko jeden „główny” sprzęt.
- Trzymaj się jednej, spójnej koncepcji inwestycji, bo późniejsza zmiana projektu zwykle oznacza dodatkowy czas i dodatkowe uzgodnienia.
Tak właśnie traktuję temat działki bez domu: nie jako pojedynczą formalność, ale jako decyzję o tym, jak będzie wyglądała cała przyszła infrastruktura. Jeśli dobrze ustawisz moc, typ przyłącza i lokalizację, prąd przestaje być problemem technicznym, a staje się po prostu kolejnym elementem dobrze zaplanowanej inwestycji.
