Moc przyłączeniowa - Jak ją obliczyć i dobrać dla domu oraz PV?

Karol Krawczyk .

7 czerwca 2026

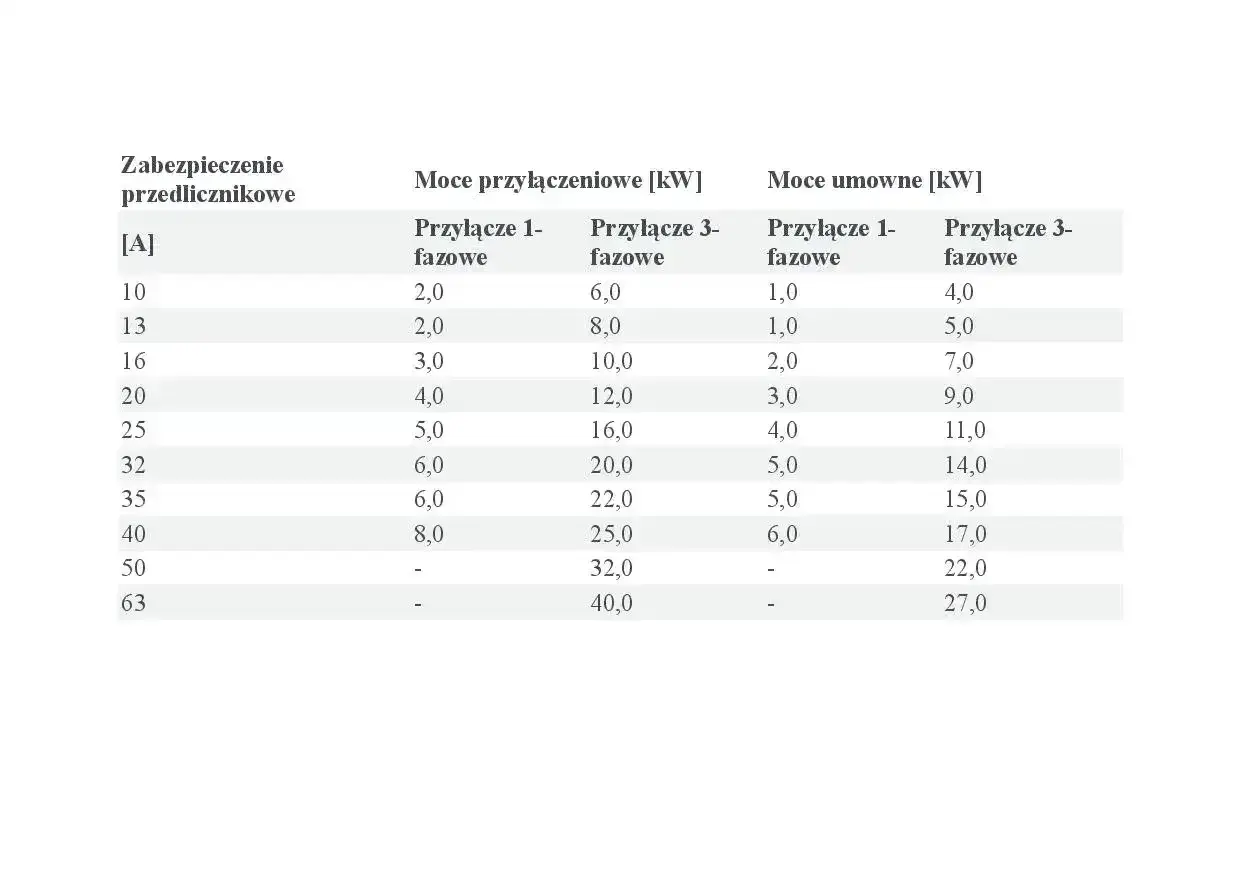

Tabela przedstawia moce przyłączeniowe i umowne dla różnych zabezpieczeń przedlicznikowych.

Dobór odpowiedniego limitu mocy decyduje o tym, czy instalacja elektryczna pracuje spokojnie, czy co chwilę wybija zabezpieczenia. W praktyce moc przyłączeniowa wyznacza granicę między wygodą użytkowania a kosztowną przebudową przyłącza, dlatego warto rozumieć ją nie tylko jako zapis w dokumentach, ale jako realny parametr dla domu, firmy i instalacji z OZE. Poniżej rozkładam temat na definicję, dobór, koszty i typowe pułapki.

Najważniejsze zasady, które pozwalają dobrać bezpieczny limit

  • To parametr z umowy o przyłączenie, który określa, jaką maksymalną moc sieć ma obsłużyć.
  • Nie należy go mylić z mocą umowną ani z mocą zainstalowaną urządzeń.
  • Najlepiej liczyć go od realnych scenariuszy pracy, a nie od samej sumy tabliczek znamionowych.
  • Przy płycie indukcyjnej, pompie ciepła czy ładowarce auta trzeba zostawić zapas, nie tylko „na styk”.
  • Zwiększenie limitu bywa proste, ale gdy trzeba przebudować przyłącze, koszty rosną szybko.

Czym jest moc przyłączeniowa i czym różni się od mocy umownej

Rozporządzenie taryfowe opisuje ten parametr jako planowaną moc czynną pobieraną lub wprowadzaną do sieci, ustalaną w umowie o przyłączenie jako wartość maksymalną liczona na podstawie średnich z 15-minutowych przedziałów. Mówiąc prościej: sieć ma być gotowa na taki poziom obciążenia, a nie na przypadkowe skoki poboru z jednej minuty.

Pojęcie Gdzie jest ustalane Co oznacza w praktyce
Limit przyłączeniowy Umowa o przyłączenie Maksimum, które sieć ma obsłużyć bez przebudowy
Moc umowna Umowa sprzedaży lub dystrybucji Wartość rozliczeniowa, od której zależą przekroczenia i opłaty
Moc zainstalowana Projekt instalacji i tabliczki urządzeń Suma mocy odbiorników, która nie mówi jeszcze, co pracuje jednocześnie

Największy błąd widzę wtedy, gdy ktoś traktuje sumę mocy wszystkich urządzeń jako gotową odpowiedź. To tak nie działa. W praktyce liczy się współczynnik jednoczesności, czyli korekta pokazująca, że piekarnik, suszarka, ładowarka i pompa ciepła nie muszą pracować w tej samej chwili. Przy niskim napięciu dochodzi jeszcze granica 40 kW: do tego poziomu podmioty trafiają zwykle do grupy V, a powyżej do grupy IV, co ma znaczenie dla opłat i dokumentów. Kiedy te pojęcia są już poukładane, można przejść do najważniejszego pytania: ile mocy naprawdę potrzebuje konkretny obiekt.

Schemat przedstawia instalację fotowoltaiczną z podziałem na moduły PV, granice obszaru i skrzynkę połączeniową. Określono moc przyłączeniową dla różnych sekcji.

Jak dobrać ją do realnych potrzeb domu lub firmy

Ja zaczynam od listy największych odbiorników i od pytania, które z nich mogą działać jednocześnie. To właśnie tu przydaje się współczynnik jednoczesności, czyli sposób na oddzielenie realnego obciążenia od teoretycznej sumy wszystkich urządzeń.

  1. Spisz urządzenia, które naprawdę będą miały znaczenie: płyta, piekarnik, pompa ciepła, bojler, klimatyzacja, suszarka, ładowarka EV, elektronarzędzia lub maszyny.
  2. Odróżnij odbiory stałe od tych, które działają tylko okresowo. Lodówka czy rekuperacja pracują inaczej niż ładowarka auta albo kuchenka.
  3. Sprawdź, co może uruchomić się w tym samym czasie. W domu problemem bywa nie suma wszystkich odbiorników, tylko kilka dużych naraz.
  4. Zostaw rezerwę na rozbudowę. Jeśli dziś nie ma ładowarki auta, ale ma być za rok, nie projektuję limitu „na styk”.

Przykład jest prosty: płyta indukcyjna 7,4 kW, piekarnik 3,5 kW i ładowarka EV 11 kW dają ponad 20 kW sumy z tabliczek, ale to nie znaczy, że od razu trzeba zamawiać taki limit. W praktyce ważniejsze jest to, czy wszystkie te urządzenia będą działały równocześnie i jak często. Przy samej kuchence elektrycznej Enea Operator wskazuje minimum 16 kW, a przy jednoczesnym korzystaniu z przepływowych podgrzewaczy wody 20-25 kW. To dobra wskazówka, bo pokazuje, że standardowy dom bez ogrzewania elektrycznego i bez ładowarki auta to zupełnie inna historia niż dom całkowicie elektryczny.

W firmie patrzę jeszcze na rozruch silników, sprężarki, chłodnictwo i HVAC. Tam często ważniejszy jest profil godzinowy niż sama moc znamionowa, bo pojedynczy pik potrafi wyłączyć zabezpieczenie mimo tego, że średnie zużycie wygląda rozsądnie. Jeśli planujesz magazyn energii albo źródło OZE, sprawdź też relację między ich mocą a limitem obiektu, bo w części przypadków formalna ścieżka jest prostsza, a w części wymaga już pełnego wniosku o warunki przyłączenia. Gdy wyliczona wartość wychodzi za niska, następnym krokiem jest formalna zmiana i sprawdzenie, co powie operator.

Jak przebiega zwiększenie limitu i co sprawdza operator

W praktyce wszystko zaczyna się od wniosku do operatora systemu dystrybucyjnego. Operator sprawdza, czy w danym miejscu sieć ma jeszcze zapas techniczny, czy trzeba przygotować nowe warunki, przebudować fragment infrastruktury albo zmienić sposób zasilania obiektu.

Najczęściej patrzę na ten proces tak:

  1. Weryfikuję, jaki limit i jakie zabezpieczenie są dziś wpisane w dokumentach.
  2. Porównuję je z planowanym obciążeniem po modernizacji lub rozbudowie.
  3. Składam wniosek o zwiększenie albo o nowe warunki przyłączenia, jeśli zmiana jest większa.
  4. Czekam na odpowiedź operatora i analizuję, czy wystarczy korekta papierowa, czy trzeba liczyć przebudowę przyłącza.

Tu ważna jest jedna rzecz: jeśli operator ma wątpliwości techniczne, nie zawsze odpowiada samym „tak” albo „nie”. Często dostajesz konkretne warunki: wymianę zabezpieczenia, zmianę kabla, dodatkowy punkt pomiarowy albo inne wymagania po stronie instalacji wewnętrznej. W przypadku sporów dotyczących przyłączenia lub uzgodnienia warunków w budynkach mieszkalnych można też zwrócić się do Prezesa URE. To ma znaczenie wtedy, gdy rozmowa z operatorem utknie na etapie formalnym, a nie technicznym.

Jeżeli zmiana dotyczy źródła, magazynu energii albo instalacji OZE, trzeba jeszcze pilnować dokumentów przyłączeniowych i terminów. Dla części inwestycji warunki przyłączenia działają jak czasowa rezerwacja miejsca w sieci, więc nie warto odkładać tematu na później. Samo złożenie wniosku nie zamyka sprawy, bo przy przebudowie sieci pojawia się jeszcze druga część rachunku.

Ile kosztuje zmiana i kiedy rachunek rośnie

Nie ma jednej stawki dla całej Polski, bo opłata zależy od napięcia, grupy przyłączeniowej, rodzaju przyłącza i zakresu prac. Dla przyłączeń niskonapięciowych operator rozlicza zmianę według taryfy, a jeśli trzeba wymienić lub przebudować przyłącze, dochodzą rzeczywiste nakłady. Przy wyższych napięciach ustawowa zasada mówi o jednej czwartej rzeczywistych nakładów na realizację przyłączenia.

Najdroższy scenariusz nie zaczyna się od samego wniosku, tylko od momentu, gdy trzeba fizycznie ruszyć sieć: wymienić kabel, przebudować złącze, dopasować zabezpieczenia albo dołożyć odcinek infrastruktury. Wtedy koszt projektu, robót i materiałów zwykle przebija sam „przyrost kilowatów”. Jeśli dochodzi jeszcze modernizacja rozdzielnicy lub WLZ po stronie budynku, warto rozdzielić budżet na część sieciową i część instalacyjną, bo to są dwa różne koszyki.

Drugi koszt, o którym wiele osób zapomina, pojawia się później. Jeśli limit jest za niski i instalacja zaczyna go regularnie przekraczać, płacisz nie tylko za prace przy zmianie, ale też za niepotrzebne problemy eksploatacyjne. Przekroczenia mocy umownej mogą być rozliczane dodatkowo, więc źle dobrana wartość potrafi drożeć także po podpisaniu dokumentów. Zanim więc wybierzesz tylko większą liczbę kilowatów, warto wyłapać błędy, które najczęściej podbijają koszty bez poprawy komfortu.

Co sprawdzić przed złożeniem wniosku, żeby nie wracać do tematu po kilku miesiącach

Najczęstszy błąd, jaki widzę, to liczenie wszystkiego w 100 procentach równocześnie. W realnym domu lub firmie to się nie dzieje, ale jeśli dochodzi ogrzewanie elektryczne, ładowarka auta i kilka dużych odbiorników, margines bezpieczeństwa musi być wyraźny, a nie symboliczny.

  • Sprawdź plan na najbliższe 3-5 lat: czy dojdzie pompa ciepła, ładowarka EV, sauna, warsztat albo elektryczne ogrzewanie.
  • Zweryfikuj, czy instalacja jest jednofazowa czy trójfazowa, bo to zmienia sposób rozdziału obciążeń.
  • Rozdziel obwody na priorytetowe i odłączane, jeśli w domu działają jednocześnie duże odbiorniki.
  • Sprawdź główne zabezpieczenie i przekroje przewodów, bo sam wyższy limit nie naprawi słabej instalacji.
  • Przeanalizuj, czy rozsądniej nie będzie zastosować ogranicznika lub wyłącznika pierwszeństwa zamiast od razu podnosić limit do wysokiego poziomu.

Enea Operator opisuje właśnie takie rozwiązanie: ograniczniki pobieranej energii mogą chwilowo odłączać np. ogrzewanie, gdy równocześnie działa kuchnia elektryczna, żeby nie doprowadzić do przeciążenia. To sensowna droga wtedy, gdy chcesz utrzymać komfort bez przeskalowania całego przydziału mocy. Dobrze dobrany limit to nie formalność, tylko fundament całej instalacji. Jeśli ma obsłużyć nowy dom, modernizację albo fotowoltaikę z magazynem, lepiej policzyć go raz porządnie niż później dopłacać za przebudowę i gaszenie przeciążeń.

FAQ - Najczęstsze pytania

Moc przyłączeniowa to techniczny limit, jaki może obsłużyć sieć bez przebudowy. Moc umowna to wartość określona w umowie sprzedaży energii, od której naliczane są opłaty i ewentualne kary za jej przekroczenie.
Dla standardowego domu z płytą indukcyjną zaleca się minimum 16-20 kW. Jeśli planujesz pompę ciepła lub ładowarkę EV, warto celować w 25 kW lub więcej, uwzględniając współczynnik jednoczesności pracy urządzeń.
Należy złożyć wniosek o określenie warunków przyłączenia do operatora systemu dystrybucyjnego (OSD). Po analizie technicznej operator wyda warunki, które mogą wymagać modernizacji zabezpieczeń lub samego przyłącza.
Nie, ponieważ rzadko wszystkie odbiorniki pracują jednocześnie. Przy obliczeniach stosuje się współczynnik jednoczesności, co pozwala uniknąć niepotrzebnego zawyżania limitu i związanych z tym wyższych kosztów instalacji.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

moc przyłączeniowa jak obliczyć moc przyłączeniową do domu zwiększenie mocy przyłączeniowej wniosek moc przyłączeniowa dla domu z pompą ciepła
Autor Karol Krawczyk
Karol Krawczyk
Jestem Karol Krawczyk, doświadczony analityk branżowy z wieloletnim zaangażowaniem w tematykę energii odnawialnej, a szczególnie fotowoltaiki. Od ponad pięciu lat zajmuję się analizowaniem rynku energii, co pozwoliło mi zgromadzić bogatą wiedzę na temat aktualnych trendów oraz innowacji w tej dziedzinie. Moja specjalizacja obejmuje nie tylko techniczne aspekty systemów fotowoltaicznych, ale również ich wpływ na środowisko oraz ekonomię. W mojej pracy koncentruję się na upraszczaniu skomplikowanych danych i dostarczaniu rzetelnych informacji, które są zrozumiałe dla każdego. Staram się dostarczać obiektywne analizy oraz faktograficzne podejście do poruszanych tematów, co pozwala moim czytelnikom podejmować świadome decyzje dotyczące energii odnawialnej. Moim celem jest zapewnienie dokładnych, aktualnych i obiektywnych informacji, które pomogą w lepszym zrozumieniu możliwości, jakie niesie ze sobą energia słoneczna. Wierzę, że edukacja w tym zakresie jest kluczowa dla zrównoważonego rozwoju i ochrony naszej planety.

Komentarze (0)

Dodaj komentarz
